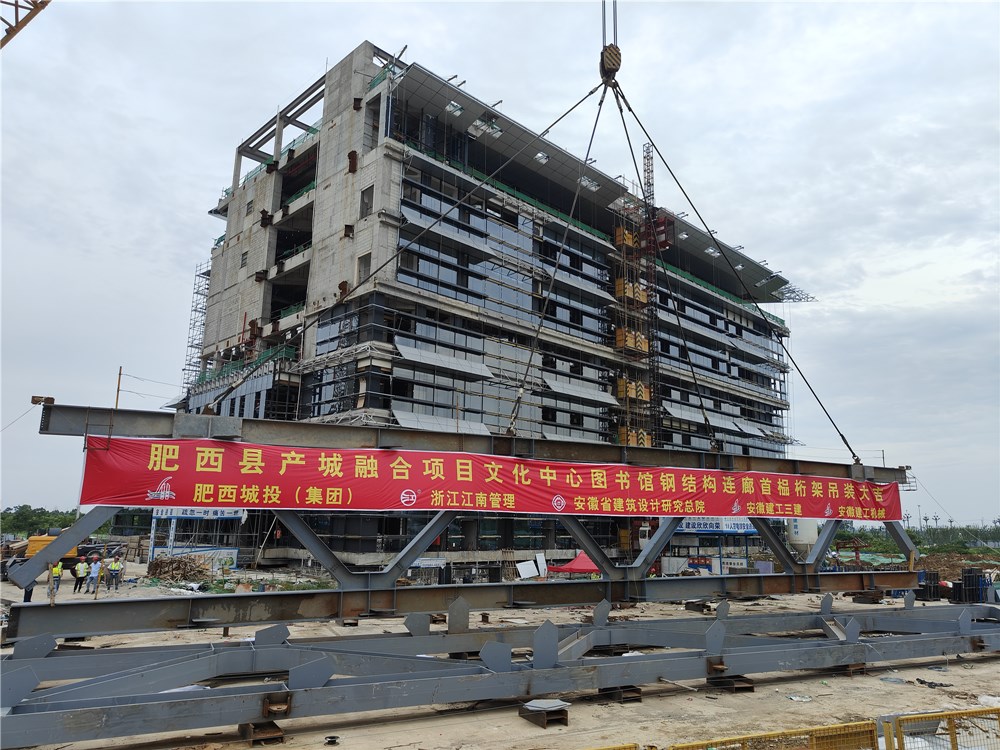

7月13日上午9點08分,建工機械肥西縣產城融合項目文化中心圖書館鋼結構連廊首榀桁架吊裝成功,完成精準對接。參建單位項目管理人員及相關領導現場共同見證首吊儀式。

本次首吊構件為肥西縣新建圖書館東西主樓之間的大跨度無支撐鋼結構連廊主桁架,跨度50m,重86.4t,吊裝高度24.49m,吊裝半徑40m,主桁架吊裝采用XGC型400t履帶式起重機,超起配重160t,該設備由安徽建工集團設備租賃服務有限公司提供。

鑒于現場吊裝工況較為復雜,如:履帶吊活動范圍受地庫頂板限制、構件單件重量大、起吊高度高、旋轉半徑大等諸多因素,使得本次吊裝任務艱巨。對此,建工機械高度重視,提前謀劃,從吊車站位選取、地基處理、吊耳設計、吊點布置、鋼絲繩選型等全方位制定針對性專項吊裝方案并通過專家論證。本次吊裝難度大、危險系數高,屬于超過一定規模的危險性較大的分部分項工程,是項目安全生產管理的重點。為確保桁架順利吊裝,建工機械事先做好充足準備,多次進行實地細致考察,嚴格按照審批后的方案對特種作業人員、鋼結構安裝人員進行交底,焊接作業人員也進行了吊裝前焊接評估測試工作。履帶式起重機于8號進場進行組裝,12日完成組裝和設備檢測工作,同時項目部也做好施工前機具人員、技術、安全準備工作和其它方面的協調工作。

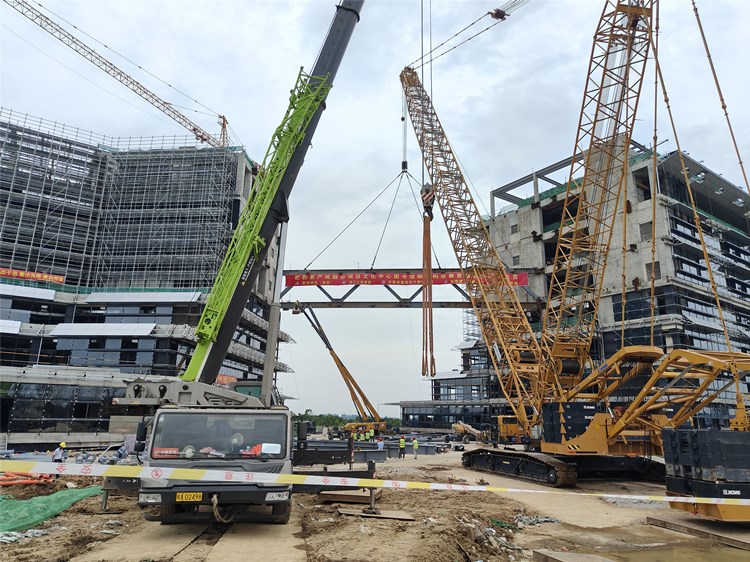

在做好充分準備后,履帶式起重機隨著總指揮一聲清脆的哨聲,主鉤卷揚機開始轉動,首榀桁架緩緩被拉起直至站立,隨后主鉤勻速上升,桁架被起吊至24.49米高度后,弦桿端部在纜風繩的牽引下緩緩接近牛腿,隨后安裝作業人員采用直臂車向主桁架四個節點處靠近,有條不紊的對桁架進行調整就位工作,經歷近4個小時,首榀桁架一次性完成對接,整個吊裝過程高效、安全、可靠,現場井然有序、有條不紊。

該項目吊裝的圓滿完成,充分展現了安徽建工集團建筑機械智能制造有限公司的鋼結構施工能力及安徽建工集團設備租賃服務有限公司在大型起重設備的保障能力,也為后期類似項目積累了寶貴的吊裝經驗。

建工機械技術質量部部長闞文年、安全生產部部長傅成鋼、鋼構分公司副經理葉道平現場旁站吊裝過程。
